Cara Menghitung Progress Perintah Kerja di Accurate Online
Di dalam menu Add On Manufaktur Accurate Online, Persentase Progress pada Formulir Perintah Kerja (SPK) berfungsi untuk menunjukkan sejauh mana proses produksi telah berjalan.
Informasi ini sangat penting untuk memantau status pekerjaan, mengontrol target produksi, serta membantu pengambilan keputusan operasional secara tepat waktu.
Accurate Online akan menghitung progress Perintah Kerja berdasarkan tahapan utama proses produksi, bukan sekadar waktu atau jumlah hari. Dengan begitu, persentase yang ditampilkan benar-benar mencerminkan aktivitas produksi yang sudah dilakukan.
Komponen perhitungan persentase progress perintah kerja
Perhitungan persentase progress pada Formulir Perintah Kerja dibagi ke dalam tiga komponen utama dengan bobot sebagai berikut:
- 30% – Pengeluaran Bahan Baku
- 60% – Penyelesaian Tahapan Produksi
- 10% – Finishing (Penyelesaian Produksi)
Jika seluruh komponen telah dilakukan, maka progress Perintah Kerja akan mencapai 100%.
Ilustrasi:

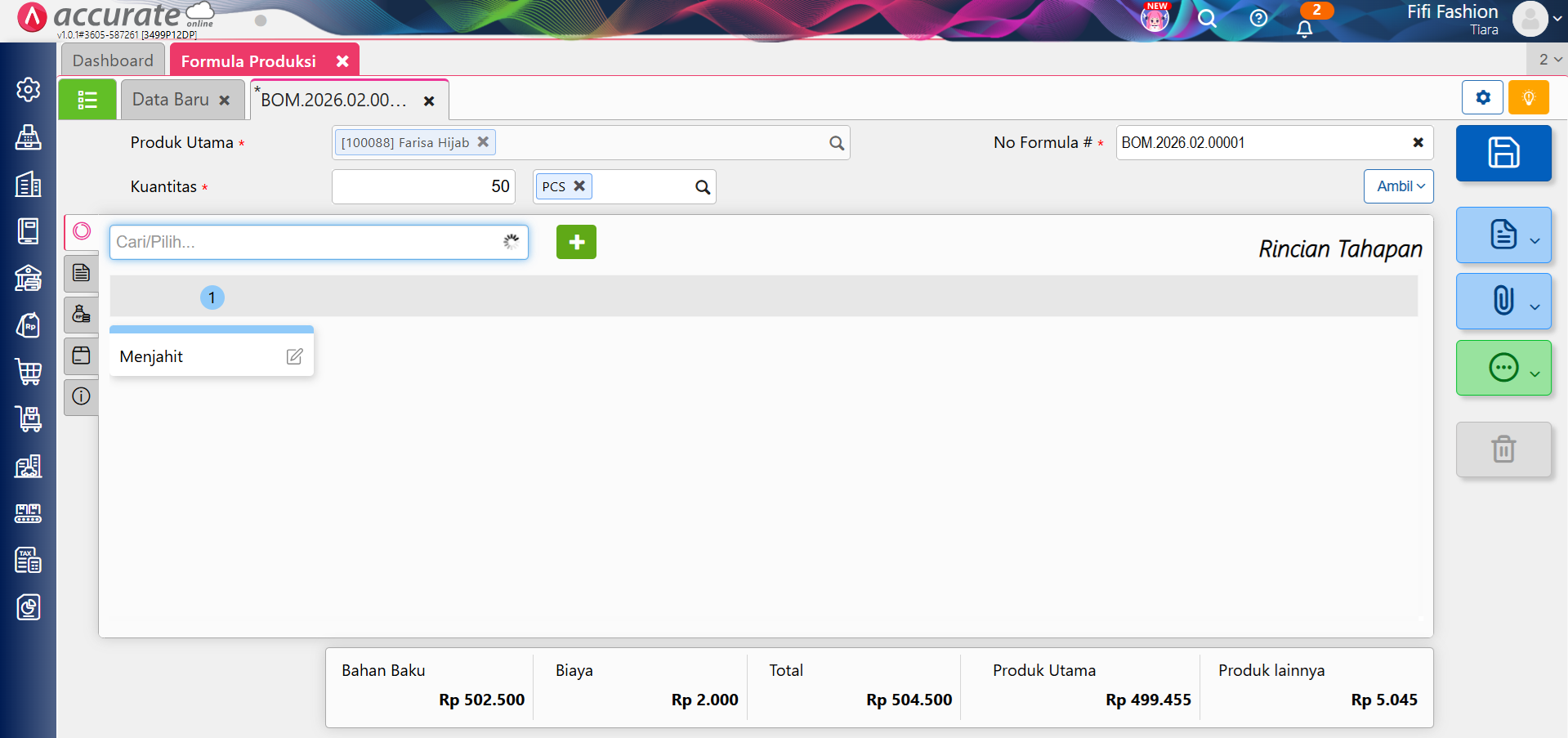

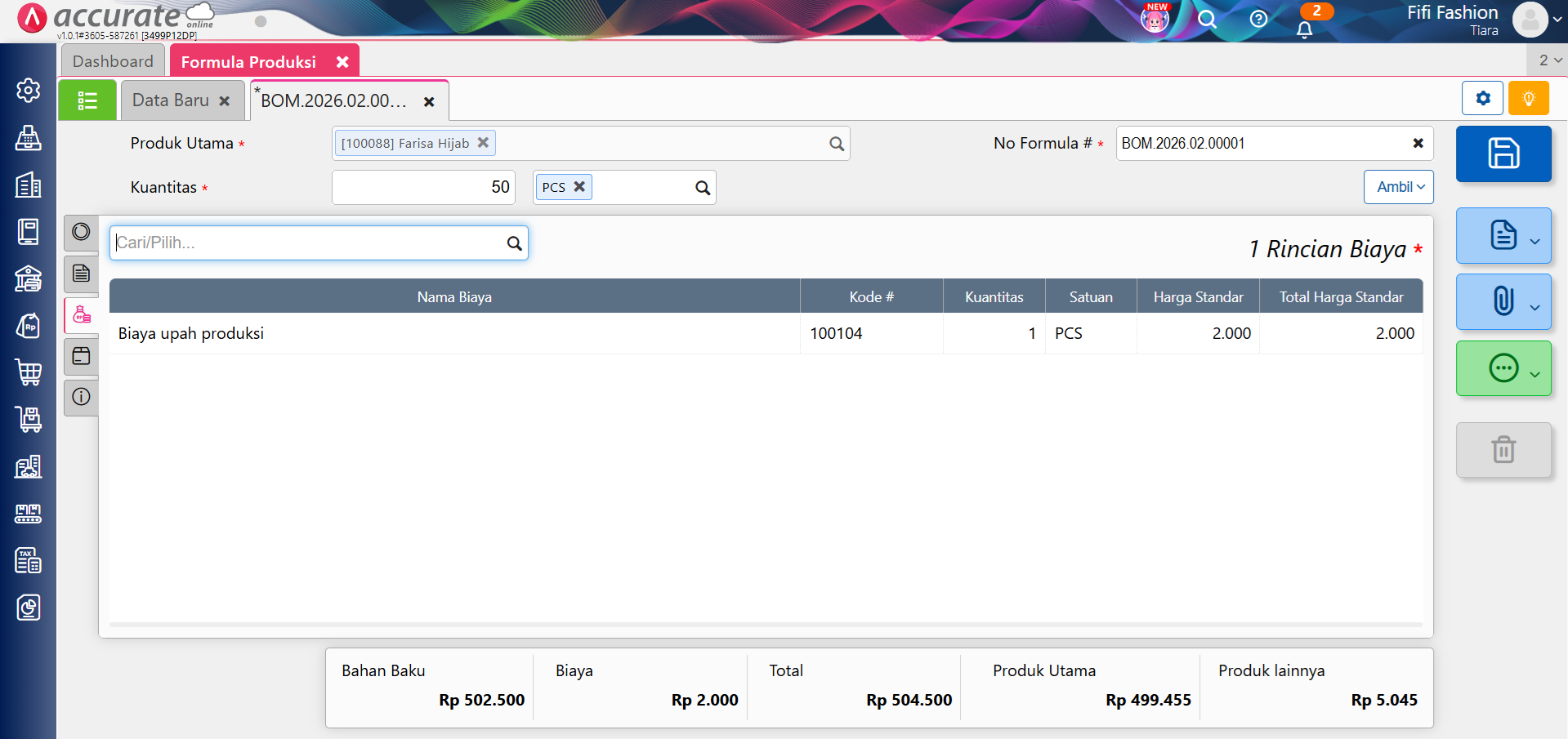

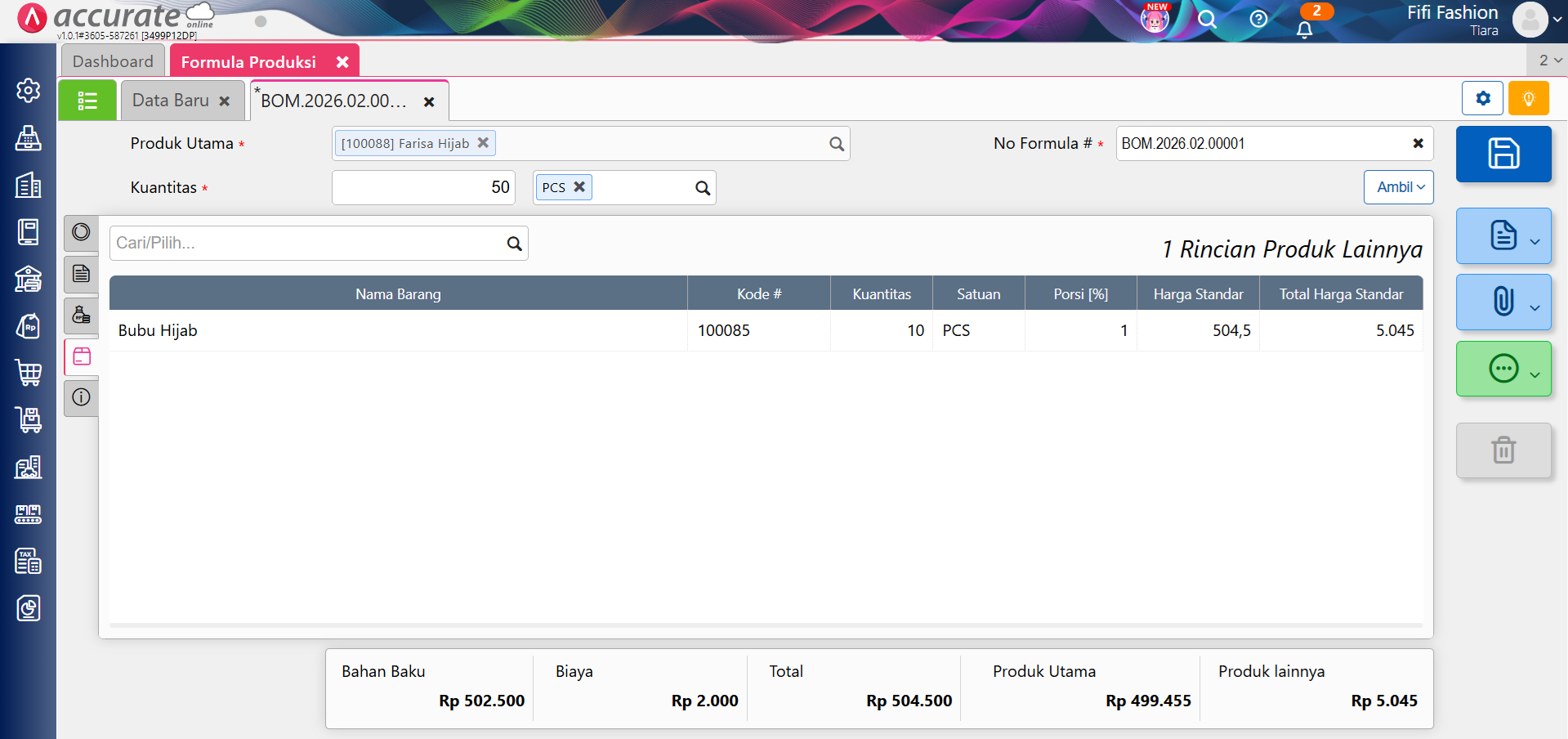

Sebagai ilustrasi, pada Februari 2026, Fifi Fashion memproduksi Farisa Hijab sebanyak 50 PCS dengan menggunakan Formula Produksi sebagai berikut:




- Formula Produksi tersebut kemudian dibuatkan Perintah Kerja (SPK).

Tahapan perhitungan progress perintah kerja:
1️. Progress dari pengeluaran bahan baku (30%)

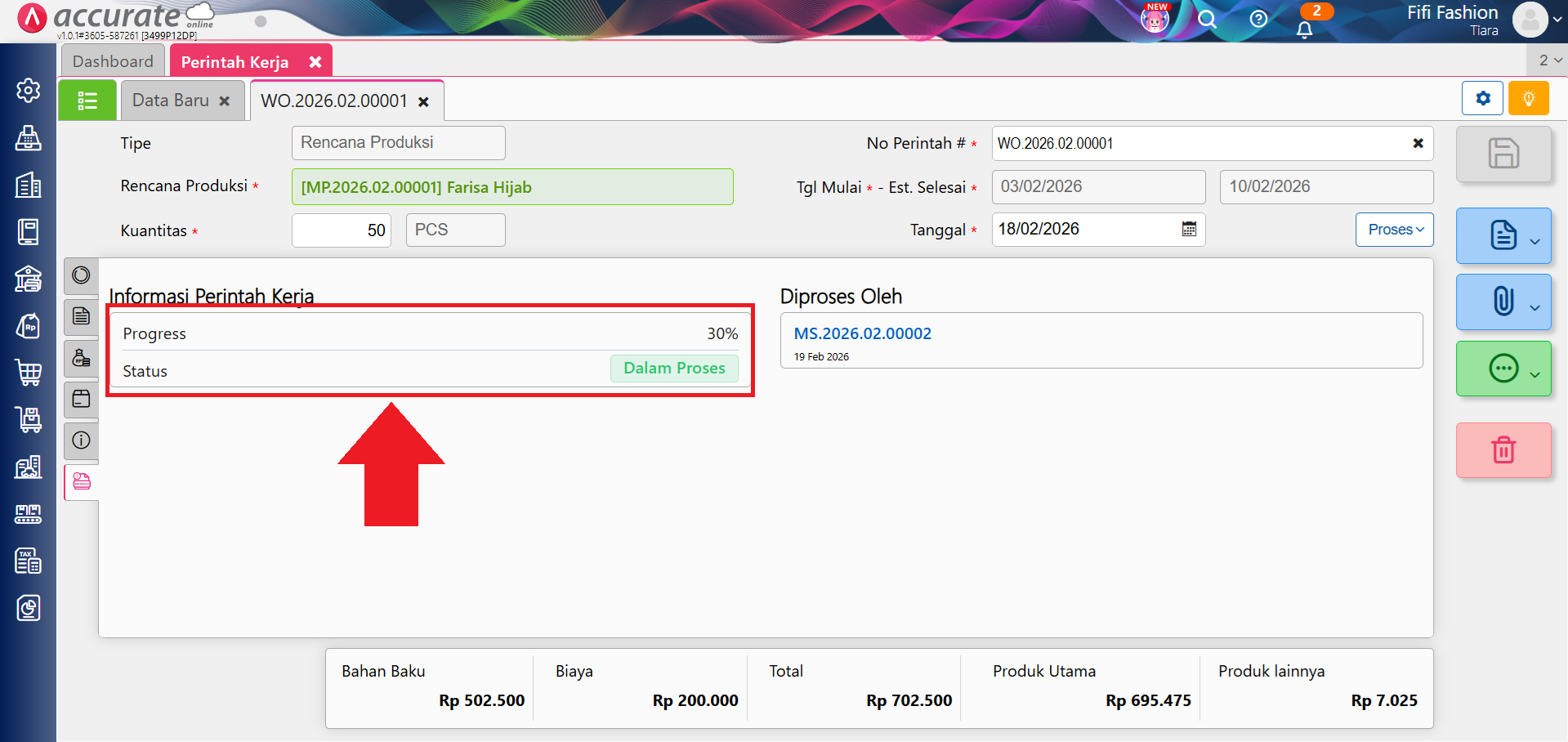

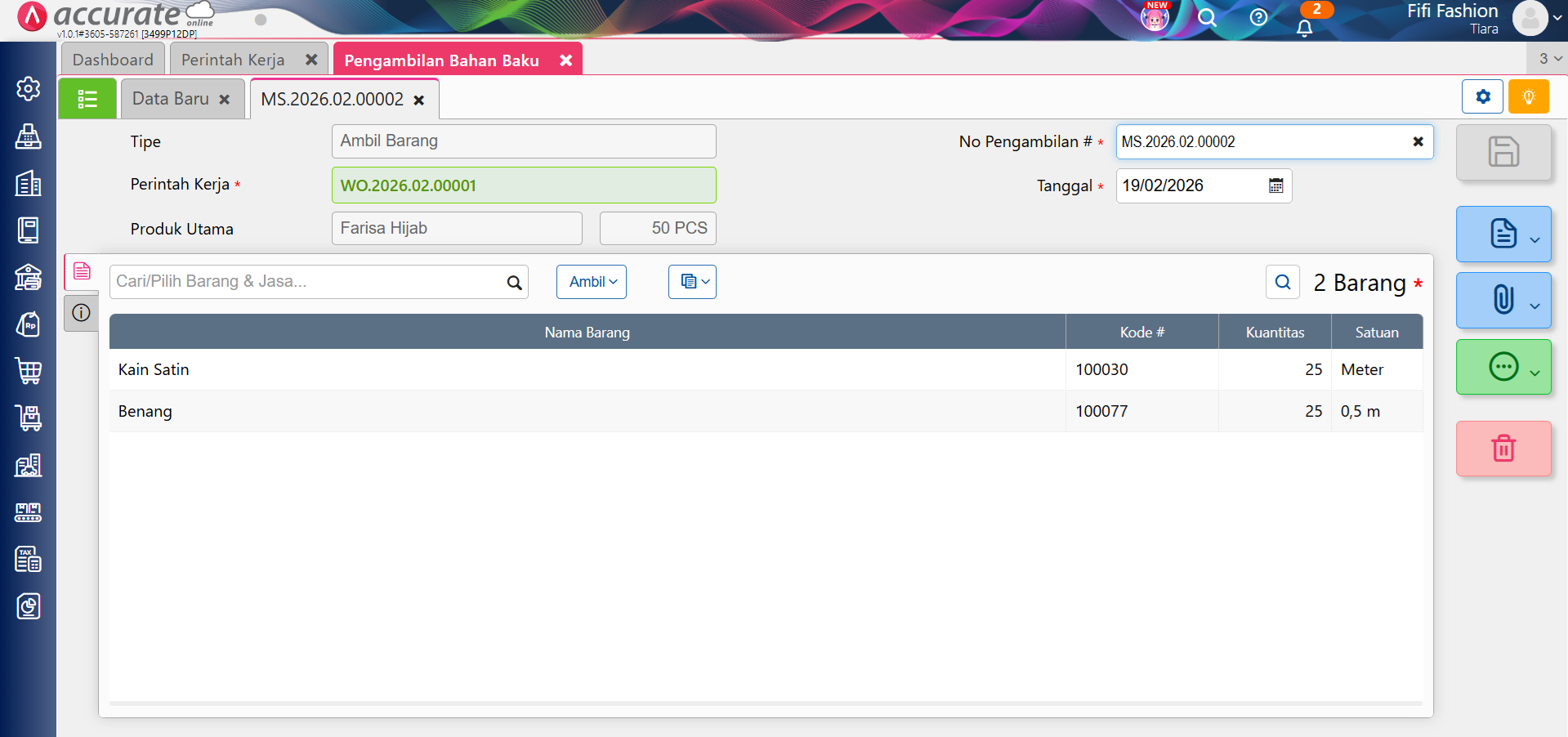

- Setelah dilakukan Pengeluaran Bahan Baku atas Perintah Kerja tersebut, maka sistem akan otomatis menghitung progress SPK sebesar 30%.
- Hal ini menggambarkan bahwa tahap awal produksi, yaitu pengambilan bahan baku, telah dilakukan.


2. Progress dari penyelesaian tahapan produksi (60%)

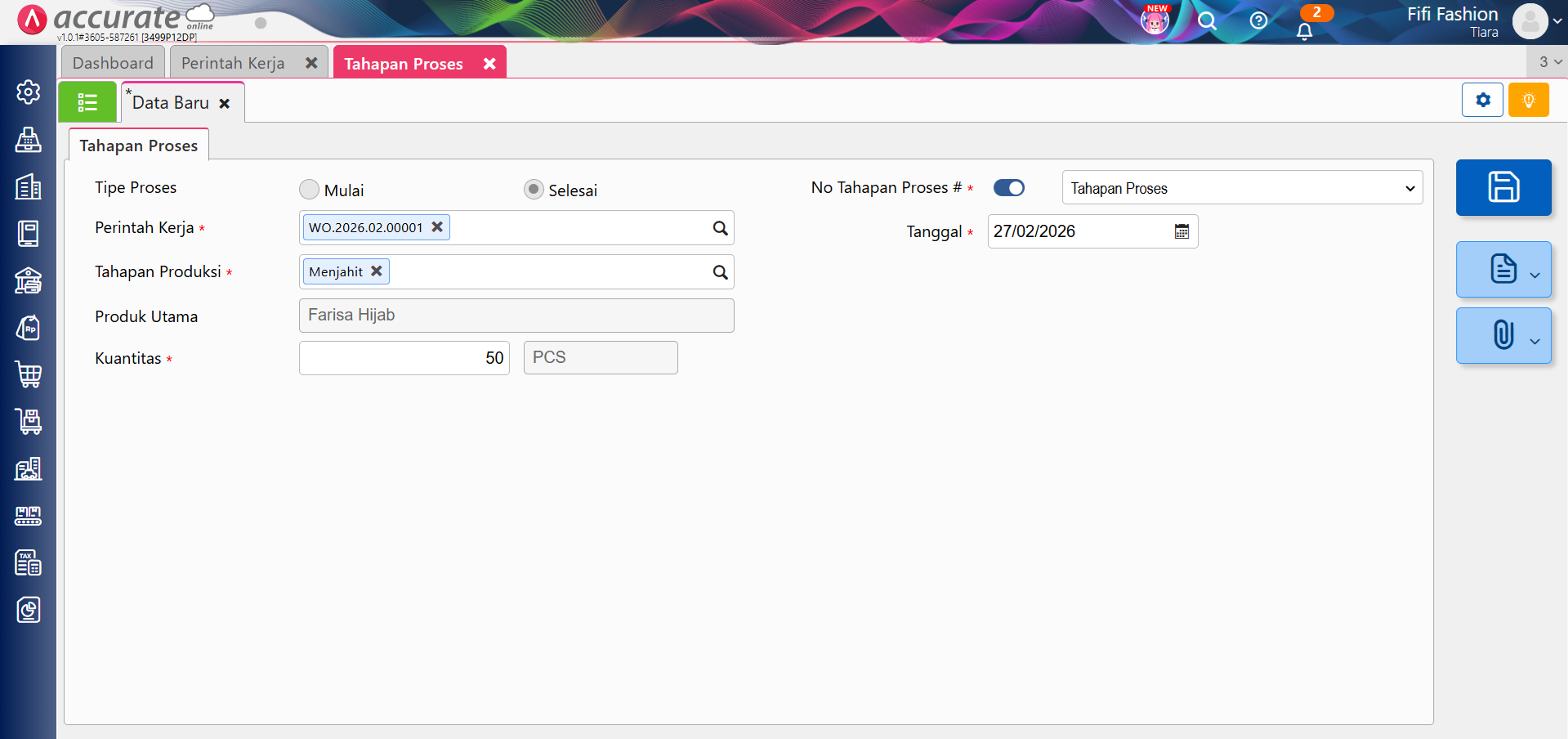

- Selanjutnya, dilakukan penginputan Penyelesaian Tahapan Produksi sesuai dengan tahapan yang ditetapkan pada Perintah Kerja.

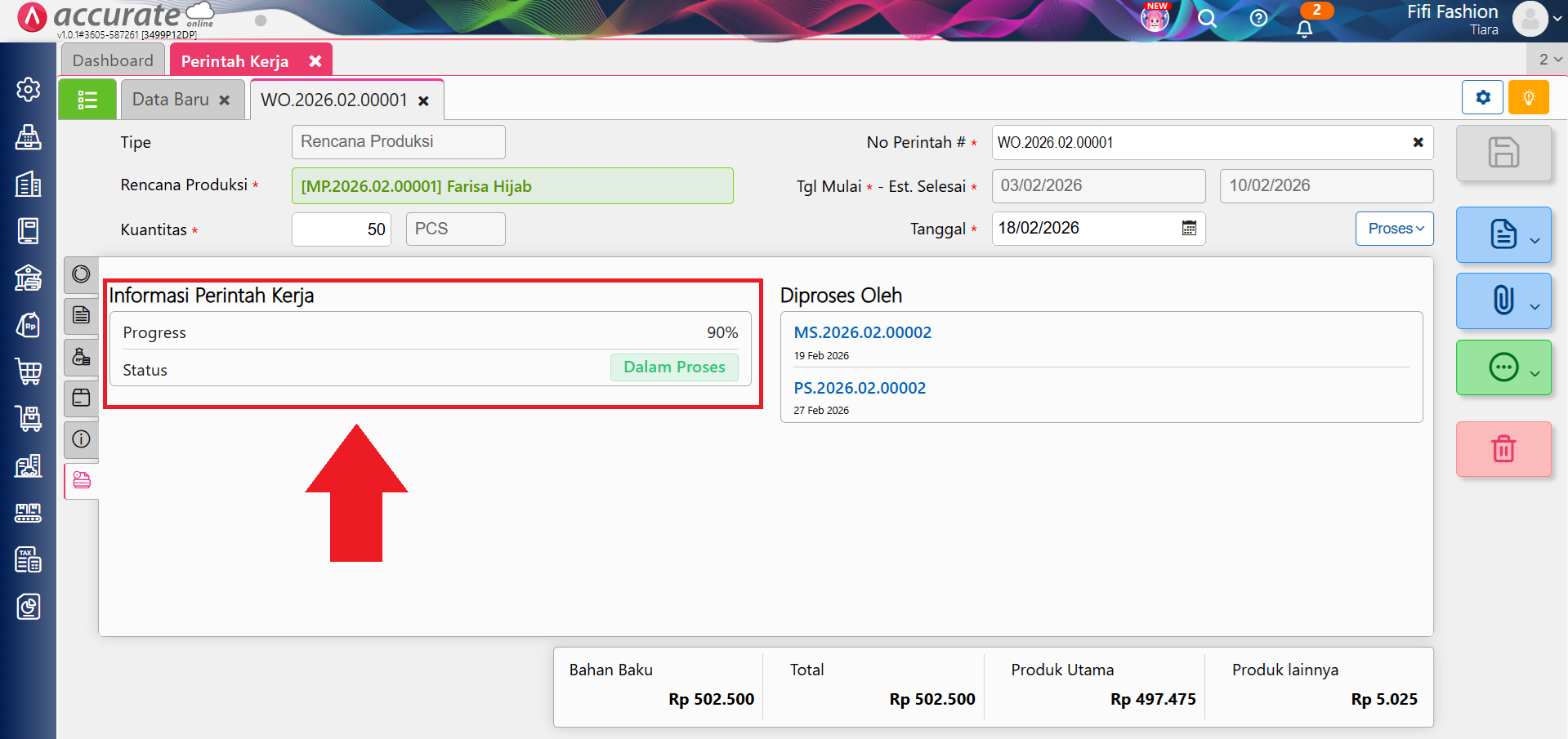

- Setelah seluruh tahapan produksi diselesaikan, progress SPK akan bertambah 60%, sehingga total progress menjadi 90%.


3️. Progress dari penyelesaian produksi (finishing – 10%)
- Tahap terakhir adalah Penyelesaian Produksi atau finishing.
- Setelah proses ini dicatat, maka progress SPK akan bertambah 10% dan mencapai 100%, yang menandakan bahwa proses produksi telah selesai sepenuhnya.


Perhitungan progress secara proporsional
- Jika salah satu komponen belum dilakukan sepenuhnya, maka Accurate Online akan menghitung progress secara proporsional berdasarkan aktivitas yang sudah dicatat.
Misalnya:
- Total bahan baku pada SPK: 36 unit
- Bahan baku yang sudah dikeluarkan: 26 unit
Maka perhitungan progress untuk komponen bahan baku adalah sebagai berikut:
(26÷36) × 30% = 21,67%
Artinya, meskipun pengeluaran bahan baku belum selesai seluruhnya, sistem tetap menampilkan progress sesuai porsi yang sudah dilakukan, yaitu 21,67% dari total 30% bobot bahan baku.
Jadi, perhitungan Persentase Progress pada Formulir Perintah Kerja di Accurate Online dilakukan:
- Berdasarkan aktivitas produksi yang benar-benar terjadi
- Dibagi ke dalam bobot Pengeluaran Bahan Baku, Tahapan Produksi, dan Finishing
- Dihitung secara proporsional jika belum seluruh aktivitas dilakukan
Dengan mekanisme tersebut, Kamu bisa memantau progres produksi secara lebih akurat dan realistis, sesuai kondisi lapangan.
